今年合肥计划新建续建56个大中型电网项目,迎峰度夏前将投运7座变电站
来源:安徽商报 责任编辑:张春雨 分享到 2026-03-04 16:00:59

3月4日,合肥市包河区500千伏中心变电站建设现场一派繁忙,春节长假结束以来,合肥电网建设工程项目已陆续复工。作为“十五五”开局之年,2026年合肥电网建设按下“快进键”,全年计划新建、续建大中型电网项目56项,新增变电容量503.3万千伏安、线路430.3公里,提升供电可靠性,增强负荷承载力。

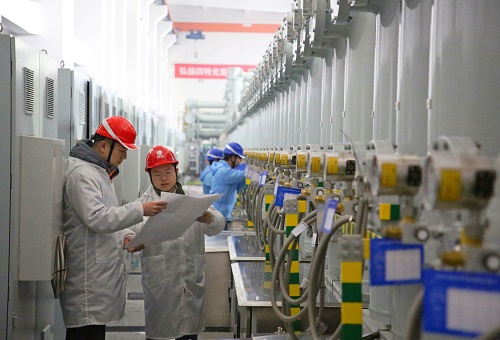

在包河区500千伏中心变电站施工现场,穿着全套防尘服的电力工人们经过风淋室除尘后进入作业区域,全程实现全封闭、高标准的管控。作为安徽电网首个全户内500千伏变电站,也是合肥市首座落地中心城区的500千伏变电站,该项目核心设备均采用GIS全封闭式组合电器。

国网合肥供电公司建设部专责杨泉介绍,与传统敞开式变电站不同,全户内变电站大幅降低外界环境对设备影响,投运后供电可靠性、运维检修便捷度显著提升,投运后将成为合肥电网第七座500千伏变电站。

按计划,500千伏中心变电站将于今年6月30日迎峰度夏前正式投运,届时将进一步优化皖中电网500千伏环网结构,成为区域重要支撑性电源点。“十四五”期间,合肥经济保持稳步发展态势,电力需求旺盛。据介绍,2021年以来,合肥全社会用电量年均增长率10%以上。刚刚过去的2025年,合肥全社会用电量达662亿千瓦时,增速居长三角10个GDP“万亿”城市首位。

2026年是“十五五”开局之年,合肥电网建设按下“快进键”。全年计划新建、续建大中型电网项目56项,新增变电容量503.3万千伏安、线路430.3公里。全年将建成投运1座500千伏、4座220千伏、5座110千伏共10座大型变电站,持续完善合肥电网架构,提升供电可靠性,增强负荷承载力。

迎峰度夏前,合肥将有7座新建变电站按期投运,除500千伏中心变电站外,220千伏义兴变电站、综保区变电站等将陆续投运。这批重点工程将全面强化电力保障能力,确保今夏全市电力供应平稳有序,为合肥经济社会高质量发展注入强劲电力动能。(安徽商报 元新闻记者 汪漪 通讯员 李岩)
