电缆入地,不停电作业 合肥新蚌埠路杆线6月底全部拆除
来源:安徽商报 责任编辑:张雪子 分享到 2024-06-11 16:01:32

6月11日,合肥供电公司顺利完成位于新蚌埠路的110千伏秋明线首阶段电力杆线迁改工作,这是2024年度合肥电网配合城市大建设开展的电力设施升级改造的重点项目之一,将进一步美化城市环境,提升区域供电可靠性。据介绍,新蚌埠路东侧剩余杆线的拆除和电力工井改造等工作将陆续完成,预计全段电力设施升级改造工作将于6月底全面完成。


110千伏秋明线位于合肥市瑶海区新蚌埠路,该路段是合肥市老城区重要主干道,也是北向进出城的交通“动脉”之一。为进一步提升城市道路通行效率、缓解高峰时段拥堵情况,新蚌埠路快速化改造被列入合肥市2023-2025大建设计划,于2023年初正式启动建设改造。

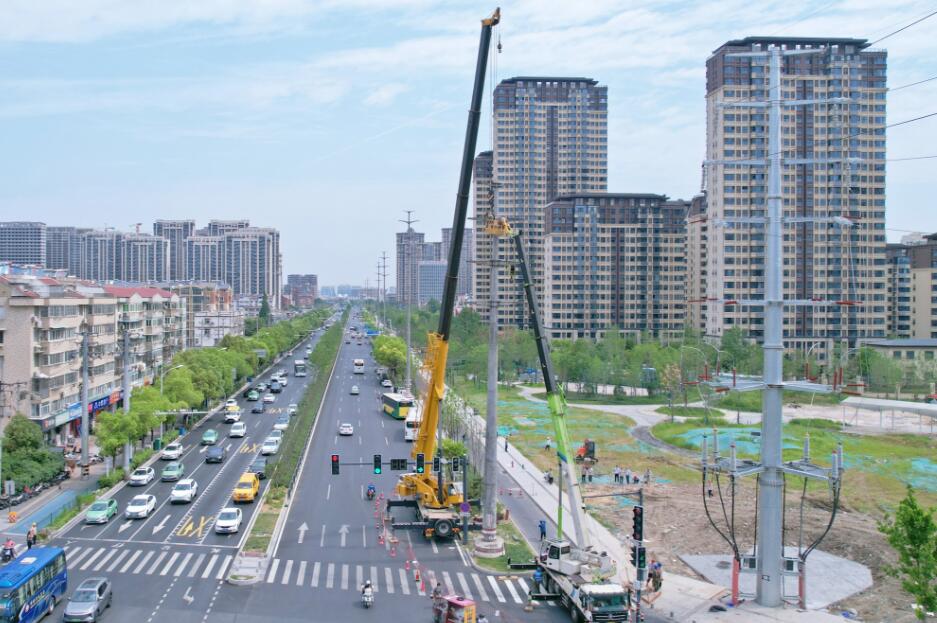

“配合新蚌埠路快速化改造工程建设,我们同步开展道路沿线的电力设施改造升级工作。”合肥供电公司运维检修部专责韩磊介绍,自今年3月起,陆续拆除位于道路东侧110千伏秋明线路的26基杆塔,将原先架空导线升级为13000多米的高压电缆并入地。

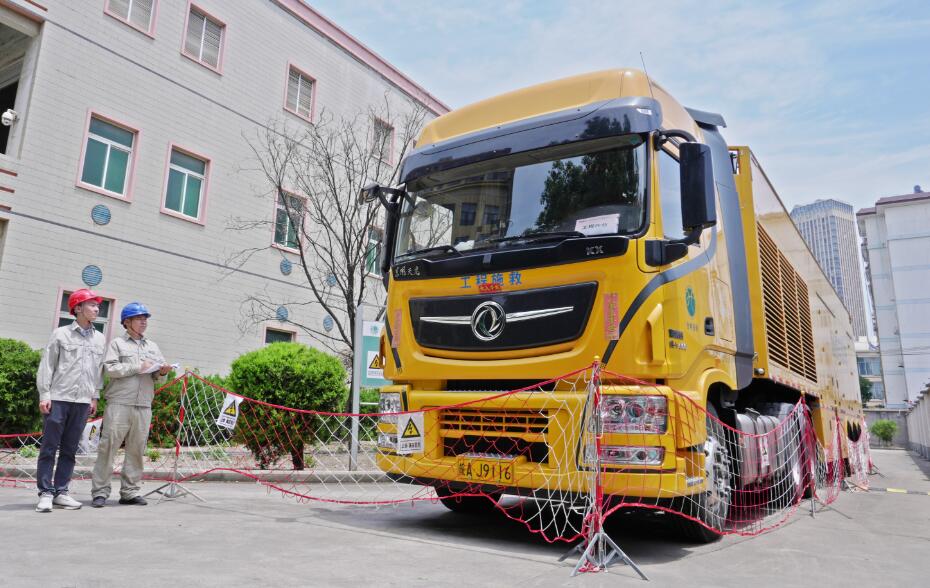

经过3个多月作业,合肥供电公司顺利完成110千伏秋明线的首阶段电力杆线迁改工作。迁改过程中,提前对电力负荷进行转供,优化电网运行方式,分别在110千伏明光路变电站和大型居民小区等地部署了三台容量为2000千伏安的应急电源车,确保居民平稳用电不受影响。

据介绍,合肥供电公司将采取不停电作业方式,陆续完成新蚌埠路东侧剩余杆线的拆除和电力工井改造等工作,预计全段电力设施升级改造工作将于6月底全面完成。合肥供电公司运维检修部副主任秦鹏表示:“电缆入地后,电网受外界天气等影响将降至最低,居民用电更加放心。”

近年来,合肥供电公司护航合肥市轨道交通、畅通二环、文忠路快速化路改造等重点项目推进,配合完成沿线电力设施改造升级大型项目22个,累计改造电力杆线850余基、电力线路240余千米。

(李岩 安徽商报融媒体记者 汪漪)
