5月23日,国网合肥供电公司首次采用大规模“集中式”不停电作业方式,在10个小时内一次性完成110千伏重庆路变10千伏11线路的全面检修作业和升级改造,周边重要用户“不知不觉”中供电可靠性进一步提升,今夏将用上更放心电。

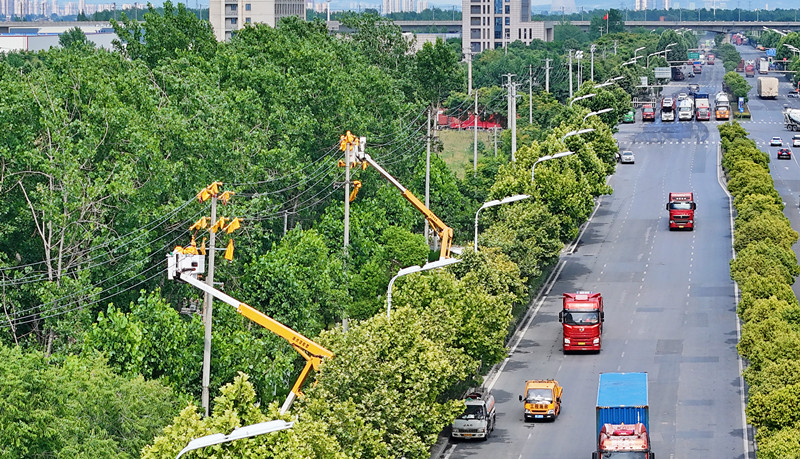

当日9点,在合肥市包河区繁华大道和泰山路交叉口附近,9辆大型黄色绝缘斗臂车“整齐划一”停靠于110千伏重庆路变10千伏11线路的不同电线杆处,绵延达1公里以上。45位来自于国网合肥供电公司供电服务指挥中心的工作人员在不同绝缘斗臂车周边,10米多高空之上斗臂内等位置,相互配合开展不停电作业,紧张而繁忙。
“在前期开展的无人机巡视中,我们发现这条10千伏线路存在着接头等部位易发热等缺陷,同时由于周边地形空旷,杆线为周边‘制高点’,因此易受雷击、大风影响,必须在今夏高温大负荷来临前完成检修升级。”据合肥供电公司供电服务指挥中心工作负责人张作盛介绍,由于工作量较大,如采取传统作业方式推进改造升级作业需耗费时间较长,同时也会影响周边用户持续供电。
合肥供电公司多部门联合对该条进行六次“地毯式”现场勘察,结合周边10千伏配电网运行方式,最终制定了大规模“集中式”不停电作业检修方案。
110千伏重庆路变10千伏11线路升级分两阶段。第一阶段为5月23日前一周,带电作业人员完成3台线路柱上开关的更换,优化线路网架结构。“第二阶段为5月23日当日,在10个小时内全过程采取不停电作业方式,完成11线路繁华大道沿线的35基杆塔的隐患消缺工作,同时加装13组避雷器、更换35组防雷绝缘子等设备,全面提升线路的抗雷击能力。”张作盛说。
据了解,这是合肥供电公司首次开展大规模“集中式”不停电作业检修,作业全过程节约停电时户数达680时户,参与人员约为200人次,作业难度和各项数据均为安徽电网同类型不停作业首位。通过本次作业,周边重要用户全过程“不知不觉”就实现了供电可靠性的进一步升级,今夏乃至未来一段时期用电将更加放心。
近年来,合肥加快建设国际先进型城市配电网。2021年,合肥不停电作业示范区正式建成,覆盖合肥市二环内、滨湖核心区等49平方千米区域。今年以来,合肥电网累计开展不停电作业4820次,较去年同期提升31.27%,累计减少停电时户数27.81万时户,较去年同期增长33.19%。
(李岩 朱方方 安徽商报融媒体记者 汪漪)
